Vanaf maandag 21 september 2026 voert Fluvius nutswerken uit voor de aanleg en vernieuwing van ondergrondse elektriciteitsinfrastructuur tussen ’t Hooge en Abele. De werken maken deel uit van de bredere nettransitie, waarbij het energienet toekomstgericht wordt klaargemaakt.
Over een traject van ongeveer 8 kilometer wordt een nieuwe middenspanningsverbinding aangelegd. De nieuwe middenspanningsverbinding loopt concreet langs de volgende wegen: Provenseweg, Helleketelweg, Stoppelweg en Trappistenweg.
De werken bestaan uit de aanleg van nieuwe middenspannings- en laagspanningskabels, kabels voor de openbare verlichting en wachtbuizen voor toekomstige nutsleidingen. Waar nodig worden bestaande kabels vervangen of overgekoppeld.

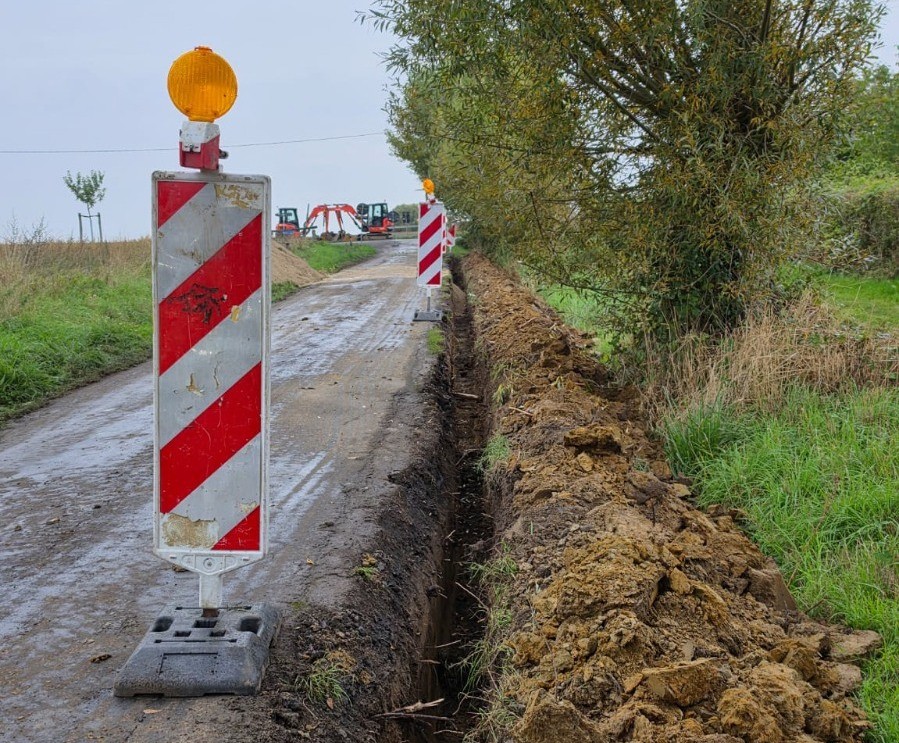

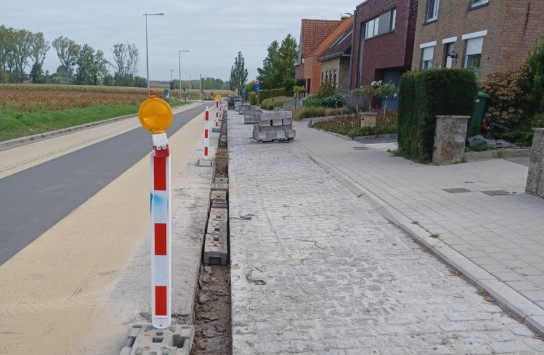

De uitvoering gebeurt hoofdzakelijk in de berm en de kasseistrook. Op bepaalde plaatsen zijn open sleuven nodig. Voor het kruisen van wegen, fietspaden en de Hipshoekbeek wordt gebruikgemaakt van gestuurde boringen. Na de werken worden de bermen, verhardingen en andere ingenomen zones opnieuw in hun oorspronkelijke staat hersteld.
Timing
De werken zijn gepland vanaf 21 september 2026. De timing is onder voorbehoud van weersomstandigheden en eventuele onvoorziene omstandigheden.
- Stoppelweg (tot Trapistenweg): 21 september - 2 oktober 2026
- Trapistenweg: 5 - 23 oktober 2026
- Abeelseweg: 19 - 30 oktober 2026
- Provenseweg: 9 - 20 november 2026
- Westlaan: 23 oktober - 4 december 2026
- Helleketelweg: 7 - 18 december 2026
- Helleketelweg: 4 - 29 januari 2027
Tijdens de uitvoering kan lokaal verkeers- en andere hinder ontstaan. De aannemer zorgt ervoor dat de hinder zoveel mogelijk wordt beperkt.
